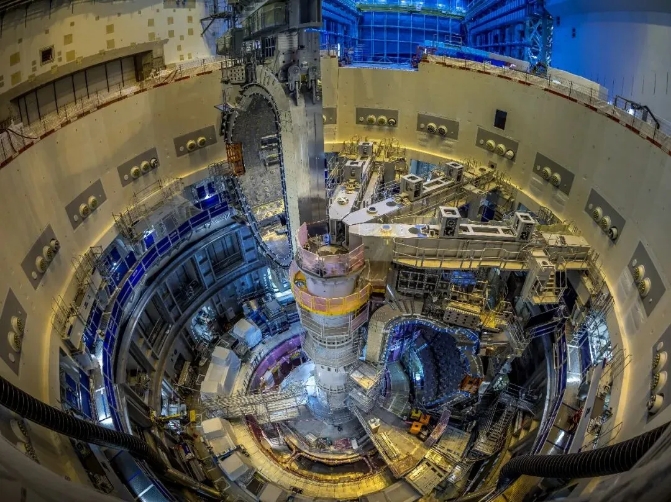

近日,国际热核聚变实验堆(ITER)项目传来重要进展,其真空室九组扇区模块中的第四组—8号扇区模块已成功吊装落位,这标志着ITER装置等离子体室组装工作接近半程,为后续聚变装置整体装配奠定了关键基础。本次吊装作业于1月28日启动,历时两天顺利完成,全程以极致严谨的操作把控,再次验证了中国企业牵头的联合体团队的精密装配能力与安全作业水平。

本次吊装的8号扇区模块重达1300吨,作业最大挑战是吊装载荷顶部与上方支撑梁间的狭小间隙—受吊装压力影响,该间隙从数毫米逐步缩小至仅0.4毫米,对操作精度和应变能力提出极高要求。为此,团队将此次作业视作全新的首次操作,提前开展全面的施工前交底,全程启用高精度计量系统实时监测,传感器精准捕捉间隙变化并及时调整方案,最终实现无接触精准吊装,充分印证了传感器系统的可靠性和团队在极小操作余量下的专业能力。

8号扇区模块落位后,后续数周内团队将完成两项关键微调:通过径向平移将模块向中心柱靠近140毫米,再完成其与相邻7号模块间线圈间结构的连接作业。此前,5号、6号、7号扇区模块已于2025年完成吊装,2026年ITER项目制定了更为艰巨的装配计划,全年将完成四组扇区模块的吊装任务,而本次8号模块吊装中积累的极致公差操作经验,将为后续更复杂的装配作业提供重要技术支撑。

ITER真空室作为托卡马克装置的核心部件,是约束等离子体的关键“容器”,其组装精度直接影响后续聚变实验的开展。此次第四组扇区模块的成功吊装,不仅推动ITER项目建设迈向新阶段,也为全球核聚变工程化建设积累了宝贵的精密装配、安全管理经验,为人类探索清洁能源的“人造太阳”梦想筑牢工程基础。

近日,国际热核聚变实验堆(ITER)项目传来重要进展,其真空室九组扇区模块中的第四组—8号扇区模块已成功吊装落位,这标志着ITER装置等离子体室组装工作接近半程,为后续聚变装置整体装配奠定了关键基础。本次吊装作业于1月28日启动,历时两天顺利完成,全程以极致严谨的操作把控,再次验证了中国企业牵头的联合体团队的精密装配能力与安全作业水平。

本次吊装的8号扇区模块重达1300吨,作业最大挑战是吊装载荷顶部与上方支撑梁间的狭小间隙—受吊装压力影响,该间隙从数毫米逐步缩小至仅0.4毫米,对操作精度和应变能力提出极高要求。为此,团队将此次作业视作全新的首次操作,提前开展全面的施工前交底,全程启用高精度计量系统实时监测,传感器精准捕捉间隙变化并及时调整方案,最终实现无接触精准吊装,充分印证了传感器系统的可靠性和团队在极小操作余量下的专业能力。

8号扇区模块落位后,后续数周内团队将完成两项关键微调:通过径向平移将模块向中心柱靠近140毫米,再完成其与相邻7号模块间线圈间结构的连接作业。此前,5号、6号、7号扇区模块已于2025年完成吊装,2026年ITER项目制定了更为艰巨的装配计划,全年将完成四组扇区模块的吊装任务,而本次8号模块吊装中积累的极致公差操作经验,将为后续更复杂的装配作业提供重要技术支撑。

ITER真空室作为托卡马克装置的核心部件,是约束等离子体的关键“容器”,其组装精度直接影响后续聚变实验的开展。此次第四组扇区模块的成功吊装,不仅推动ITER项目建设迈向新阶段,也为全球核聚变工程化建设积累了宝贵的精密装配、安全管理经验,为人类探索清洁能源的“人造太阳”梦想筑牢工程基础。
